Lecture 3 min.
GUIDES & CONSEILS
Mise à jour le 27 août 2026 | Temps de lecture : 6 min. | Thème : Stratégies de maintenance
Un arrêt de maintenance mobilise budget, équipes et sous-traitant dans une fenêtre d’intervention courte et non-reproductible.
Découvrez dans ce guide pourquoi ces arrêts sont stratégiques, comment évaluer leur coût réel, comment les préparer efficacement, quels indicateurs vous seront utiles pour les piloter et comment sécuriser la reprise de votre production après redémarrage.
Un arrêt maintenance est une période durant laquelle la production cesse afin de réaliser des travaux impossibles lors du fonctionnement normal : remplacer un équipement critique, faire une mise à jour technique, effectuer un contrôle réglementaire etc. Bien préparés, ils deviennent un vrai levier de preformance pour assurer la productivité, la sécurité et la durabilité des installations.
Ces travaux de fond sont regroupés sur des périodes dédiées, prévues à l’avance, souvent sur les périodes creuses d’été ou de fin d’année.
Au-delà des coûts évités, ils permettent de :
Il ne s'agit donc pas d’une simple formalité mais d’un investissement stratégique dans la continuité et pour la performance des opérations industrielles. Dans certains cas, ces arrêts sont même une opportunité pour repenser certains processus ou intégrer de nouvelles technologies.
Mais tous ces bénéfices dépendent d’un facteur : la préparation des arrêts maintenance.
💡 À retenir
Sur le terrain, les deux sont souvent mélangés, mais ils ne répondent pas à la même logique.
Cette différence compte. Parce qu'un arrêt maintenance mal anticipé devient vite un arrêt de production qui dérape, avec toutes les conséquences financières que cela implique.
On classe généralement les arrêts en 3 grandes familles :
Chaque type d'arrêt demande un niveau de préparation différent, mais la logique de pilotage reste la même : anticiper, structurer, mesurer.
Résumé rapide des différences entre arrêt subi et arrêt planifié ainsi que le rôle de la GMAO dans chaque cas.
|
Arrêt subi/panne majeure |
Grand arrêt annuel planifié |
|
|
Déclenchement |
Défaillance imprévue. |
Calendrier fixé à l'avance. |
| Préparation |
Quasi nulle, réaction dans l'urgence. |
Plusieurs mois d'anticipation. |
|
Coordination |
Équipe interne, souvent en sous-effectif. | Multientreprise, sous-traitants mobilisés. |
| Rôle de la GMAO |
Diagnostic rapide, historique équipement. |
Planification, chemin critique, suivi des KPI en temps réel. |
| Coût dominant |
Manque à gagner + intervention en urgence. |
Coût de mobilisation et de main d'oeuvre, mais maîtrisé. |

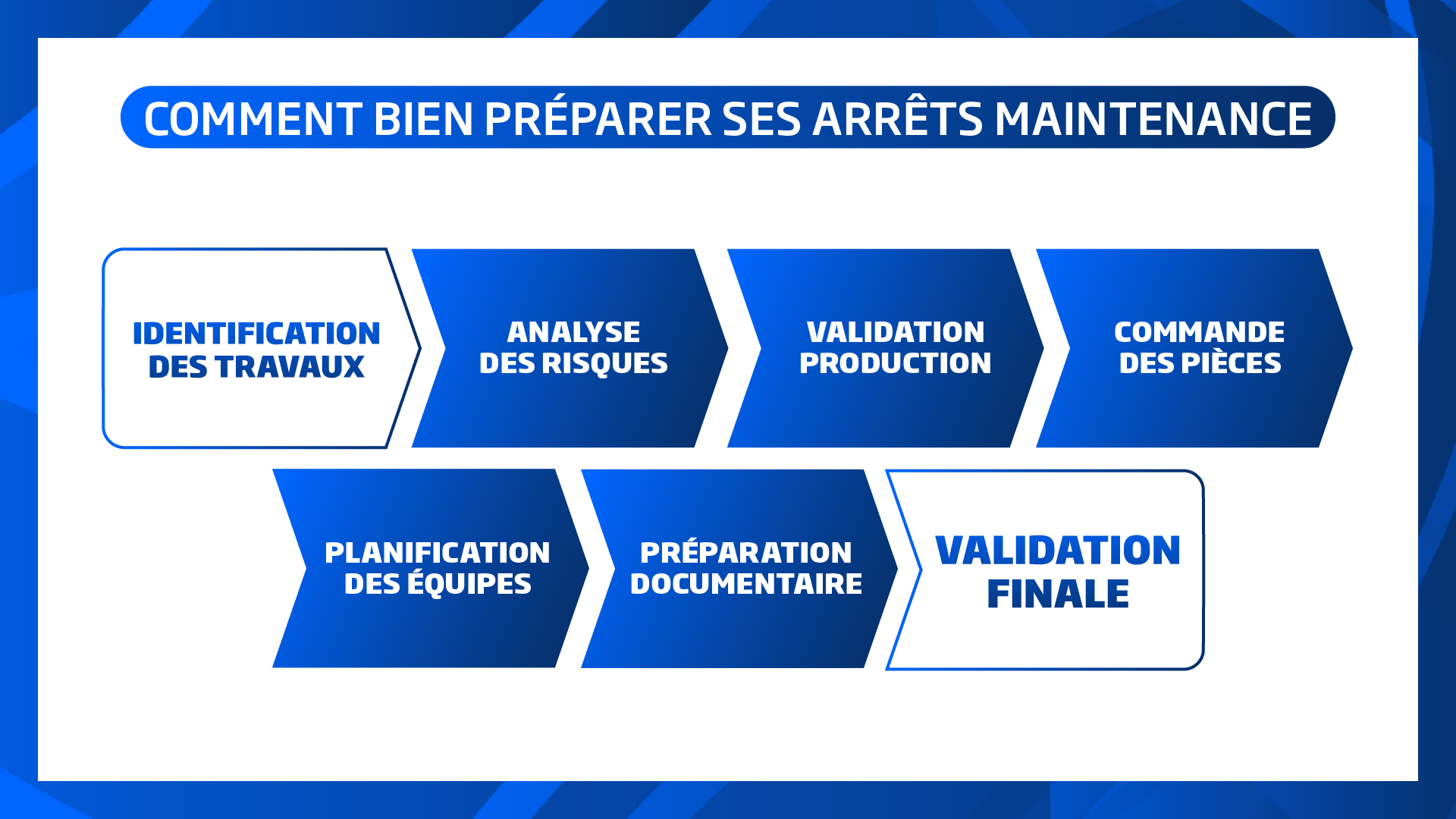

Un arrêt réussi est rarement le fruit du hasard. C’est le résultat d’une préparation rigoureuse et collaborative, qui mobilise l’ensemble des acteurs concernés : maintenance, production, sécurité, fournisseurs, sous-traitants, logistique…
La première étape consiste à dresser une cartographie précise des travaux à réaliser tout en tenant compte des contraintes de temps, de sécurité et de disponibilité des ressources. Quels équipements sont concernés ? Quelles tâches sont critiques ? Quelles pièces sont à remplacer ?
C’est également le bon moment pour analyser les données issues des dernières campagnes de maintenance ou des remontées terrain. Quels dysfonctionnements ont été observés ? Quelles actions ont été repoussées faute de temps ? Où sont les risques critiques ?
C'est aussi à ce stade que se dessine le chemin critique de l'arrêt et principalement les tâches qui, en retard, décalent mécaniquement l'ensemble du chantier. Identifier dès le départ ce chemin critique permet de concentrer la vigilance et les ressources là où elles comptent réellement plutôt que de suivre de manière uniforme la totalité des tâches.
" Une bonne préparation permet de réduire jusqu’à 20 % les coûts globaux de l’arrêt. "
⚠️ Le piège à éviter
Dans une proportion significative des arrêts qui dérapent, on retrouve toujours ou presque la même cause : une pièce critique commandée trop tard ou un stock non vérifié à J-15. La GMAO (Gestion de Maintenance Assistées par ordinateur) permet de croiser automatiquement la liste des pièces nécessaires pour les travaux prévus avec ce qui est réellement en stock, et déclencher les commandes suffisamment tôt pour sécuriser les délais fournisseurs.
La méthode en 7 étapes pour préparer un arrêt maintenance majeur
| Échéance |
Étape |
Objectif |
|
J-90 |
Définir le périmètre. |
Lister les équipements et travaux concernés, valider les priorités avec la production. |
| J-60 |
Lancer les achats. |
Commander les pièces à délai long, sécuriser les contrats de sous-traitance. |
|
J-45 |
Réserver les ressources. | Confirmer les disponibilités internes et externes, planifier les compétences rares. |
| J-30 |
Figer le planning. |
Verrouiller le séquencement des tâches, identifier les chemins critiques. |
| J-7 |
Faire la revue des risques. |
Vérifier stocks, accès, autorisations de travail, conditions météo si pertinent. |
| Jour J |
Piloter minute par minute. |
Suivre l'avancement en temps réel, arbitrer les écarts, gérer le scope creep. |
| J+1 |
Faire son retour d'expérience. |
Documenter les écarts, capitaliser pour le prochain arrêt. |
La GMAO joue ici un rôle clé. Elle permet de :
Véritable tour de contrôle des arrêts maintenance, offrant une vision claire, centralisée et dynamique du chantier, elle permet aussi de simuler différents scénarios (durée de l’arrêt, disponibilité des ressources, etc.) pour affiner la stratégie.
Une GMAO bien exploitée permet souvent de réduire le temps d’arrêt de près de 30 %, tout en augmentant la disponibilité des équipements de 10 à 15 %.
Mieux préparé, mieux coordonné, mieux exécuté.
Un arrêt réussi, c’est aussi une question de coordination humaine. Il est essentiel d’impliquer les équipes de terrain très tôt dans la préparation : techniciens de maintenance, opérateurs de production, responsables HSE... Chacun doit connaître son rôle, ses tâches, les délais, les consignes de sécurité, les éventuelles contraintes…
💡 Astuce : pensez à briefer les intervenants extérieurs pour garantir leur efficacité dès leur arrivée sur site !
Qui fait quoi pendant un arrêt ?
|
Production |
Maintenance |
HSE |
Achats |
Logistique |
Direction |
|
|
Définir le périmètre de l’arrêt |
X |
X |
|
|
|
X |
| Commander les pièces |
|
X |
|
X |
X |
|
|
Préparer les consignations et valider les autorisations de travail |
X | X | ||||
| Réaliser les interventions |
|
X |
|
|
|
|
| Effectuer des essais |
X |
X |
|
|
|
|
| Autoriser le redémarrage |
X |
X |
X |
|
|
X |
| Réaliser le REX |
X |
X |
X |
|
|
X |
Cartographier ces rôles en amont évite les zones grises le jour J, là où se jouent souvent les pertes de temps les plus coûteuses.
⚠️ Le cas particulier des arrêts en environnement industriel lourd
Dans les secteurs à forte contrainte logistique comme la chimie, la pétrochimie et l'agroalimentaire, un grand arrêt annuel peut mobiliser plusieurs dizaines d'entreprises extérieures simultanément sur un même site.
Dans ce cas précis, la difficulté n'est alors plus seulement technique : il faut gérer les accès et habilitations de chaque intervenant, coordonner les zones à risque entre différents corps de métier et s'assurer qu'aucune opération ne commence sans le plan de prévention correspondant. La GMAO devient alors un outil de coordination à part entière : elle centralise qui intervient, où, sur quel équipement et avec quelles autorisations.
L’arrêt maintenance mérite une gestion de projet dédiée, avec un planning détaillé, des indicateurs de suivi (temps, coûts, avancement, qualité), des points d’étape réguliers et une bonne communication entre toutes les parties prenantes.
Ainsi, vous évitez les imprévus et les temps morts et vous réagissez plus vite en cas de dérive ou d’aléa technique ; cerise sur le gâteau, vous capitalisez aussi sur l’expérience pour les arrêts suivants.
Le temps et le coût global ne suffisent pas à évaluer la qualité réelle d'un arrêt. Plusieurs indicateurs, encore peu utilisés sur le terrain, donnent pourtant une vision beaucoup plus précise du pilotage :
| Indicateur |
Ce qu'il mesure |
Pourquoi ? |
Objectif |
|
Taux de respect du planning |
Pourcentage des tâches réalisées dans le temps imparti. |
Mesurer la qualité de la préparation de l’arrêt. |
> 95 % |
| Ratio préventif/correctif (scope creep) |
Écart entre ce qui était prévu et ce qui a été réalisé. |
Permet de détecter les interventions découvertes pendant l’arrêt. |
< 15 % |
|
Taux de reprise |
Nombre d’interventions à refaire après le redémarrage. | Évalue la qualité des interventions au-delà du jour J. | Tendre vers le 0. |
Suivis dans la durée, ces KPI deviennent un argument solide pour faire évoluer les pratiques d'un arrêt à l'autre et pour défendre votre budget de préparation auprès de la direction.
L'erreur classique consiste à ne regarder que les heures de main-d'œuvre et les pièces consommées. Mais le coût réel d'un arrêt cumule plusieurs natures de coûts :
Coût réel d'un arrêt = coût maintenance + coût production + coût qualité + coût logistique + coût commercial
Cela inclut :
C'est cette vision élargie qui permet de comparer objectivement le coût d'un arrêt programmé au coût, généralement bien supérieur, d'une panne non planifiée.
Peu d'arrêts font l'objet d'une analyse de risques formalisée en amont, pourtant c'est souvent ce qui fait la différence entre un arrêt qui tient son planning et un arrêt qui dérape.
| Risque |
Impact |
Probabilité |
Action de prévention |
|
Pièce indisponible |
Très élevé. |
Moyen. |
Double sourcing fournisseurs. |
| Sous-traitant absent |
Élevé. |
Fiable. |
Contrat de secours avec prestataire alternatif. |
|
Durée sous-estimée |
Très élevé. | Élevé. | Marge de sécurité sur le planning. |
| Documentation erronée |
Moyen. |
Élevé. |
Validation terrain avant lancement. |
Même une matrice simple, comme celle-ci, réalisée dans un tableau basique, permet de concentrer les actions de prévention là où l'impact est le plus fort plutôt que de disperser l'effort de préparation.
Une fois les interventions terminées, il reste une phase cruciale : le redémarrage. Il est important de prévoir une checklist de relance pour s’assurer que tous les équipements sont opérationnels, que les essais ont été réalisés, que les consignes de sécurité sont respectées et que le personnel est prêt à reprendre son activité.
💡 À retenir

La majorité des ressources sur le sujet s'arrêtent au redémarrage. C'est pourtant après cette étape que tout se joue vraiment.
Voici ce qu'il ne faut pas négliger :
C'est cette boucle de retour d'expérience, souvent négligée, qui transforme un arrêt isolé en amélioration continue durable.
Le pilotage d'un arrêt se défend aussi en langage financier auprès de la direction.
Prenons un exemple simple : un arrêt mieux préparé qui permet de gagner 4 heures sur le planning, avec 18 personnes mobilisées à un coût horaire moyen chargé, c'est un gain direct immédiat. À cela s'ajoute un effet plus durable : dans les mois qui suivent un arrêt bien préparé, le nombre de pannes correctives baisse. Logique : les anomalies ont été détectées et corrigées pendant la fenêtre d'intervention.
C'est ce double effet (gain immédiat sur l'arrêt, gain différé sur la fiabilité) qui permet à un responsable maintenance d'argumenter un budget de préparation auprès de sa direction sur des bases chiffrées plutôt que déclaratives.
Les arrêts de maintenance ne sont pas une contrainte, mais un investissement stratégique pour la performance industrielle. Une préparation rigoureuse, une coordination efficace et un suivi post-arrêt permettent de transformer ces périodes en leviers de productivité, de sécurité et de durabilité.
